  • 公司顺利完成2台338吨变压器公铁联运项目
  • 作者:傅翔   加入时间:2012/5/4 16:01:46   浏览次数:2593 次
  •      4月16日,公司顺利完成2台338吨变压器的公路、铁路联合运输项目,项目包括液压顶推平移、人工装车、公路转运、人工卸车、人工装火车、铁路运输,这是公司首次完成300吨以上变压器的作业任务。

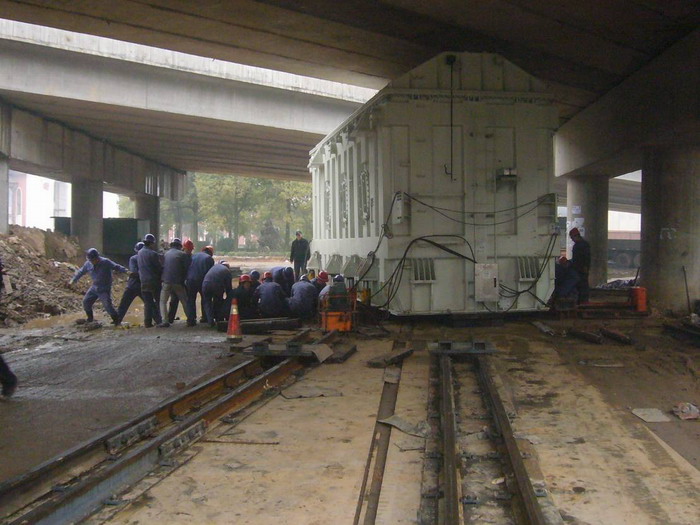

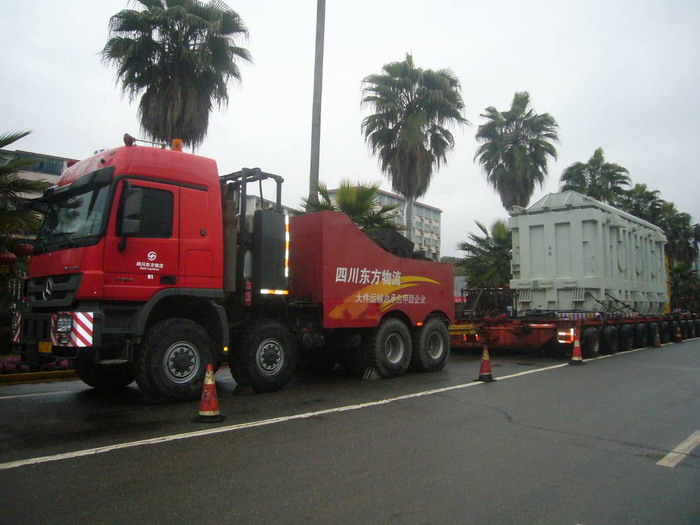

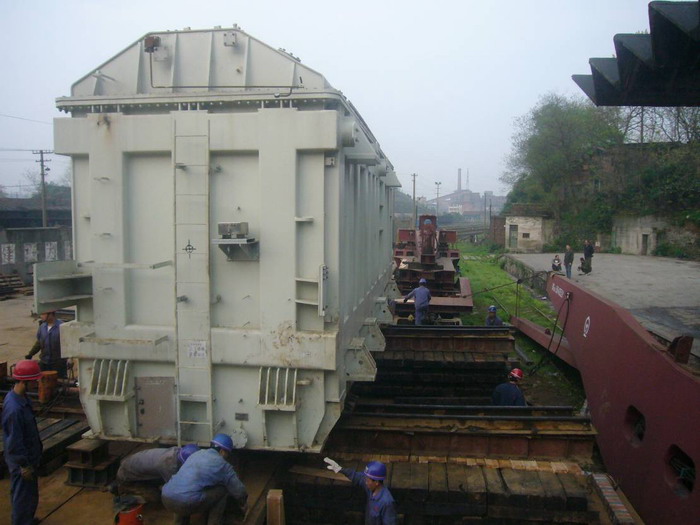

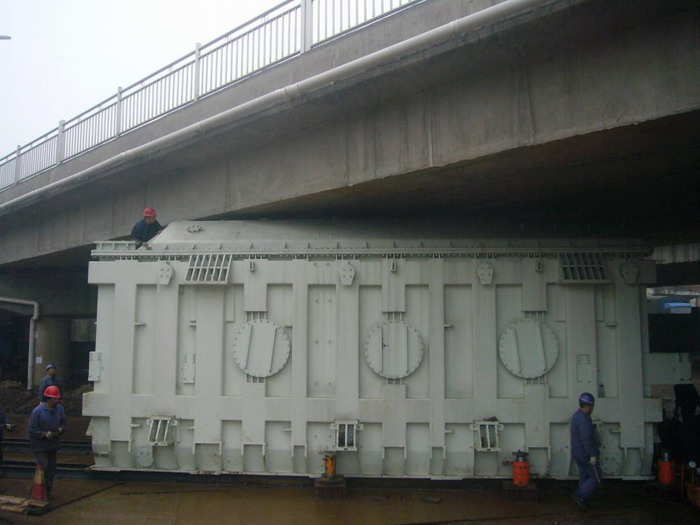

            项目于2月10日正式启动,2台变压器尺寸为11050×3780×4650mm,重量均为338吨,公司共派出6台拖挂车、1台25吨汽车吊、2台50吨汽车吊、2台叉车及20多名作业人员参与项目,分别完成了变压器液压顶推平移出组装车间,人工装车,公路转运至火车站,人工卸车,最后人工装火车。
            整个项目历时67天,凝聚了东方物流人无数智慧、艰辛和汗水,充分发扬了东方物流人敢打、敢拼、吃苦耐劳、团结协作精神。338吨变压器公铁联运项目的顺利完成,标志着公司再创工程物流里程碑,同时也积累了宝贵的经验,我们将继续为国家重大项目建设和经济发展做出我们的贡献。
                                                                                                                                       (图:邹年和 文:傅翔)
